Julianalaan-zuid
Werkzaamheden Julianalaan tussen Wilhelminalaan en Molenstraat vanaf 31 maart 2025
31 maart start Enexis met de werkzaamheden aan kabels en leidingen in de Julianalaan. Daarna zal firma Schapers & Zn het riool gaan vervangen en de gehele inrichting vernieuwen.
Onderstaand vindt u de planning en aanpak.
Planning Enexis
31 maart start Enexis met het verleggen van elektrakabels en het maken van nieuw aansluitingen in de Julianalaan.
Brabant Water verlegt op het deel tussen de Wilhelminalaan en Prins Bernhardstraat de waterleiding .
Deze werkzaamheden duren naar verwachting tot 6 juni (week 23).
Planning civiele werkzaamheden door Schapers & Zn
De werkzaamheden bestaan uit het verwijderen en aanbrengen van straatwerk, riolering, terreininrichting en bomen inclusief het bijbehorend grondwerk.

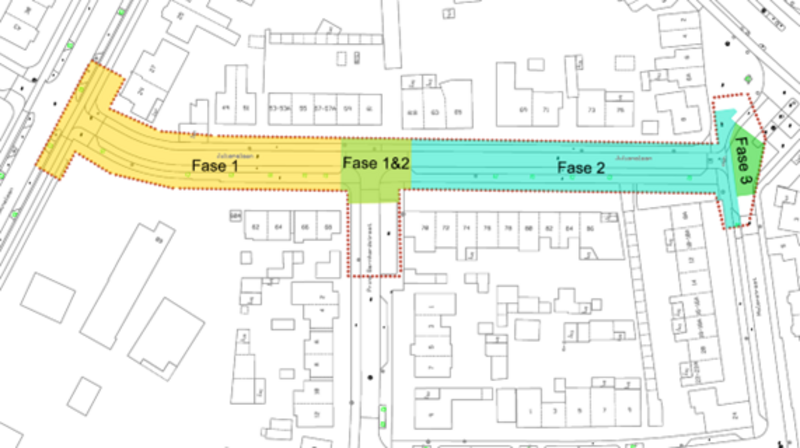

Het werk is opgedeeld in 3 fasen, onderstaande planning is onder voorbehoud:
Fase 1 Vanaf kruising Julianalaan - Wilhelminalaan tot en met kruising Julianalaan - Prins Bernhardstraat.
Start 9 juni, gereed 18 juni
Fase 1 & 2 Kruising Prins Bernhardstraat is in beide fasen afgesloten.
Fase 2 Kruising Prins Bernhardstraat tot aan de Molenstraat. Start 11 augustus, gereed 13 september.
Fase 3 Aansluiting putten op de Molenstraat. Werkzaamheden duren maximaal 5 dagen achter elkaar.
Start 15 september, gereed 19 september
Meer weten?
- Bewonersbrief werkzaamheden Julianalaan tussen Wilhelminalaan en Molenstraat vanaf 31 maart 2025
- Julianalaan planning
- Julianalaan aanlegtekening
- Julianalaan dwarsprofielen en details
- Julianalaan verkeersborden
- Julianalaan fasering
- Bewonersbrief Stand van zaken herinrichting Julianalaan-zuid (19 december 2023)
Contact
Heeft u nog vragen? dan kunt u U kunt contact opnemen met de heer B. Kokken (projectleider gemeente Oosterhout) via b.kokken@oosterhout.nl of via telefoonnummer 14 0162 of
de heer D. Vermeulen (omgevingsmanager Van Wijlen) via daan.vermeulen@vebego.nl
